У папярэднім нумары мы прадставілі першыя тры з шасці асноўных будаўнічых тэхналогій длясталёвыя канструкцыі бальніцы. Тэхналогія мантажу жорсткіх злучэнняў без шпілек для сталёвых канструкцый з самаразмяжоўваннем парушае абмежаванні па вышыні модульных будынкаў; тэхналогія наземнай модульнай зборкі сталёвых канструкцый навеса дрэвападобнай калоны ліквідуе цяжкасці зборкі кампанентаў спецыяльнай формы на вялікай вышыні; і камбінаваная тэхналогія мантажу раскосаў, якія стрымліваюць прагін, і вязкіх дэмпфераў паляпшае сейсмічныя характарыстыкі бальнічных будынкаў. Гэты выпуск працягвае серыю, якая ахоплівае шэсць асноўных тэхналогій будаўніцтва для бальніц са сталёвымі канструкцыямі, удакладняючы тэхналогію модульнага мантажу комплексных электрамеханічных трубаправодаў, тэхналогію хуткага мантажу зборных машынных памяшканняў і тэхналогію поўнага лічбавага адсочвання сталёвых кампанентаў.

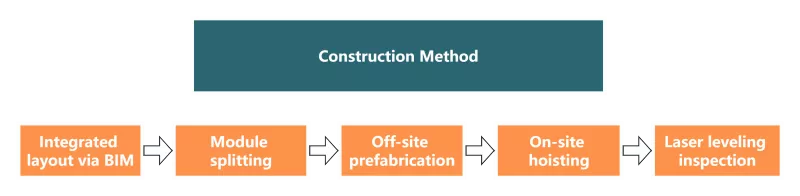

Модульная тэхналогія ўстаноўкі інтэграваных электрамеханічных трубаправодаў выкарыстоўвае дэталёвы праект BIM для падзелу трубаправодаў на зборныя модулі для інтэгральнага пад'ёму. Зборачныя модулі ў асноўным складаюцца з сістэм ацяплення, вентыляцыі і кандыцыянавання, медыцынскіх газаправодаў, моцных і слабых электрычных сістэм, пажарных спринклерных сістэм, паветраводаў для ачысткі паветра і сістэм лагістычнай перадачы. Гэтая тэхналогія дапамагае стабільна падтрымліваць мінімальную светлую вышыню больш за 2,8 метра ў калідорах на аперацыйных паверхах, значна зніжае ўздзеянне будаўніцтва на чыстае навакольнае асяроддзе бальніцы, забяспечвае сінхроннасць будаўніцтва з асноўнай стальной канструкцыяй і скарачае тэрміны будаўніцтва электрамеханічных работ.
Тэхналогія хуткага мантажу зборных машынных залаў
Тэхналогія хуткага мантажу зборных машынных пакояў выкарыстоўвае рэжым «модульнай зборкі плюс балтавое злучэнне на месцы», каб рэалізаваць хуткую зборку электрамеханічных сістэм, такіх як бальнічныя машынныя залы крыніц холаду і цяпла, бытавыя бюветы і пажарныя бюветы. Стандартнае халадзільнае машыннае аддзяленне займае ад 7 да 10 дзён ад мабілізацыі да падачы вады, без зваркі на месцы, рэзкі або масавых будаўнічых адходаў. Зборная зборка па-за пляцоўкай паляпшае стабільнасць якасці канструкцыі, а разборка і зборка модульных блокаў стварае мінімальныя перашкоды першапачатковай працы бальніцы.
Поўная лічбавая тэхналогія адсочвання для сталёвых кампанентаў

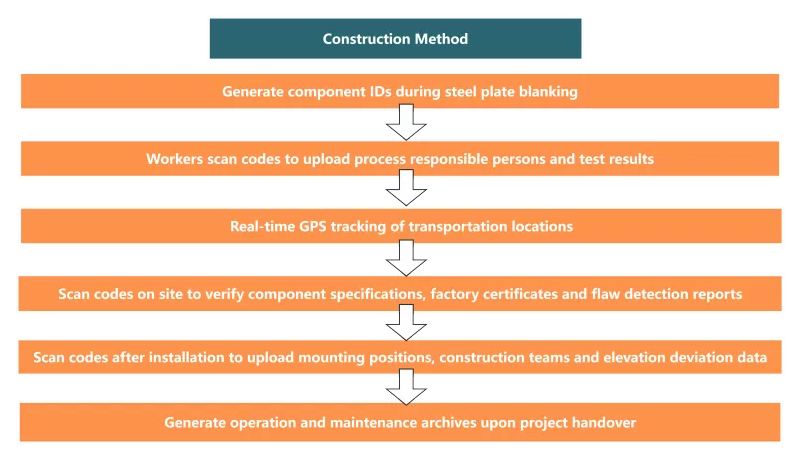

Поўнапрацэсная лічбавая тэхналогія адсочвання сталёвых кампанентаў - гэта поўная лічбавая тэхналогія кіравання, якая прысвойвае сталёвым кампанентам унікальныя ідэнтыфікацыйныя знакі. Ён можа эфектыўна адсочваць дэфекты якасці кампанентаў, рэалізаваць візуалізацыю ходу ўстаноўкі і алічбаваныя сродкі эксплуатацыі і тэхнічнага абслугоўвання. Між тым, усе дадзеныя запісваюцца на працягу ўсяго працэсу, што можа адпавядаць патрабаванням высокага стандарту аўдыту інфраструктуры.
У інжынернай практыцы бальнічных праектаў са сталёвых канструкцый гэтыя шэсць тэхналогій ахопліваюць асноўныя звёны кіравання пры будаўніцтвесталёвыя канструкцыі бальніцыуключаючы эфектыўнасць будаўніцтва, сейсмічную бяспеку, дакладнасць злучэнняў, электрамеханічную зборку і кіраванне праектамі. Як перадавое інавацыйнае рашэнне для сучасных сталёвых канструкцый, яны былі правераны ў практычных інжынерных праектах.
